自“百日攻堅戰”號角吹響以來,寧夏建工寧東分公司積極響應,全體干部職工以時不我待的緊迫感、只爭朝夕的使命感,積極投身行動,加大項目建設力度,全力沖刺年度目標任務。

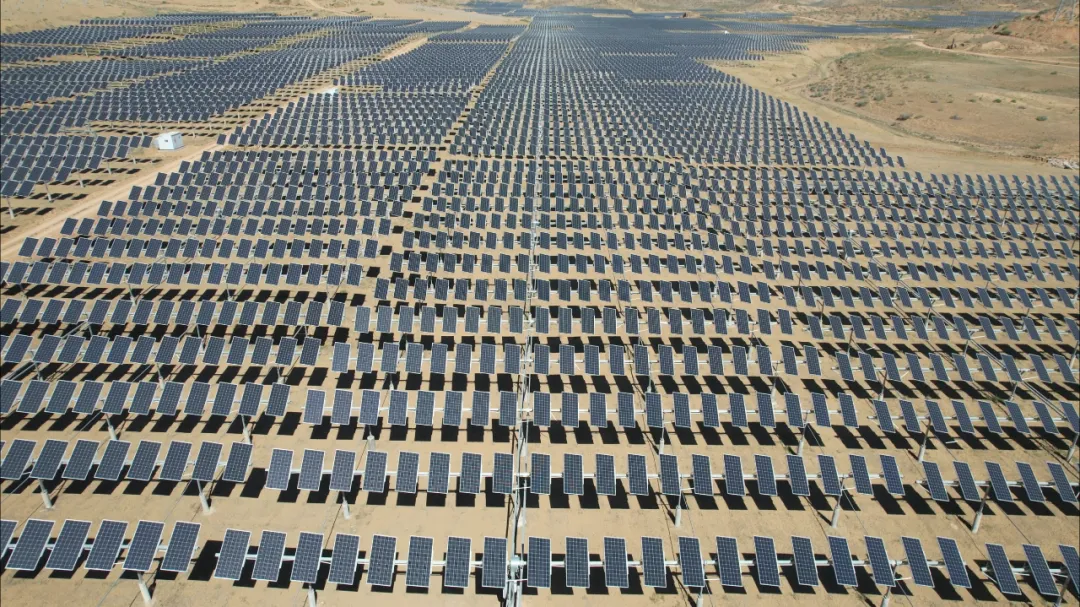

分公司承建的靈武寶豐光伏發電項目是自治區重點項目,總投資額15.5億元。項目建成投產后,預計年發電量約21.6億千瓦時,每年可節約煤炭111.4萬噸、減少二氧化碳排放338.4萬噸、減少二氧化硫排放10.2萬噸、減少氮氧化物排放5.2萬噸、減少粉塵排放92.4萬噸,具有良好的經濟、社會和環境效益。
在“百日攻堅戰”行動中,分公司緊盯項目建設進度,明確任務目標,科學規劃施工流程,分階段實施精細作業,通過專業團隊緊密配合,在確保施工安全質量的前提下,多措并舉,攻堅克難,全力以赴加快工程進度。截止目前已完成產值9.3億元,比原計劃提前完成產值1.7億元。寧東分公司將繼續全力以赴、拼搏實干,計劃于12月底前完成剩余6.2億元的目標產值,比原施工計劃提前一個半月完工。
